设备从外省发运,供应商工程师档期排到一个月后。我们用远程加现场的模式,没让产线等档期。
FIELD · SCHH-2026
成套线分批到货,现场安装需要供应商指导,但其工程师档期紧张。若等人员到场,投产将推迟近一个月。
风险在于:远程指导对现场执行质量要求更高,任何安装偏差都会在联调时放大。

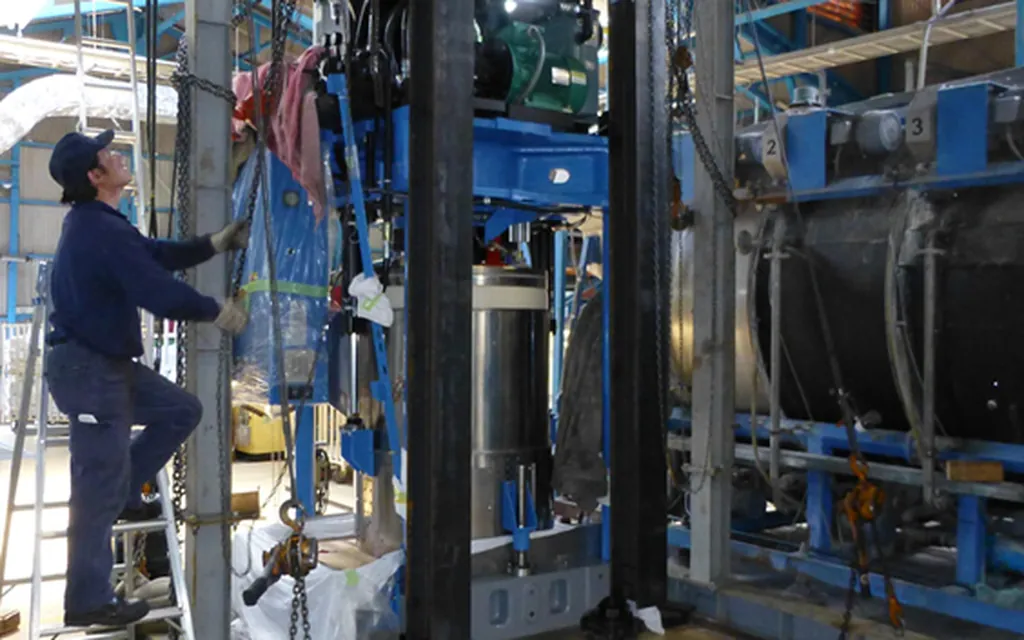

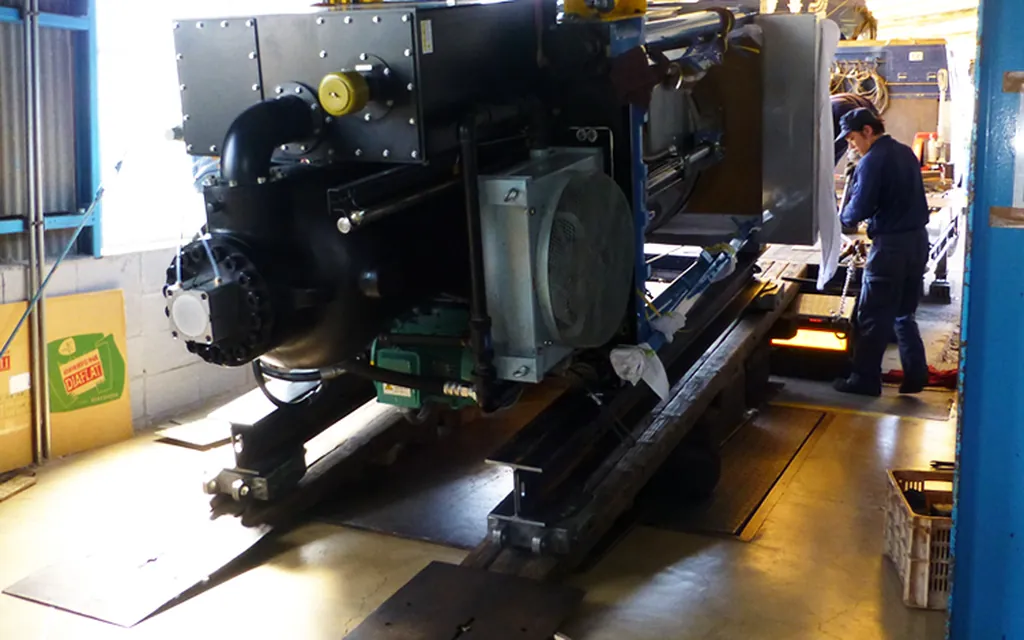

FIELD · SCHH-2026协作模式定为三段:安装阶段由我们按供应商图纸施工,关键工序视频连线确认并留存影像;单机调试阶段供应商远程接入,我们执行操作并实时回传数据;联调阶段供应商到场两天收口。
关键动作是安装基线数据留档:水平度、对中值、接线核对表全部记录并双方确认。28天完成,一次验收通过。
远程协作的前提是现场执行力与记录习惯。影像与数据留档,让远程指导有据可依。
装调阶段留下的基线数据,是日后维保与故障诊断的起点。验收不是终点,是档案的起点。
外地设备入川安装调试,最大的风险不是技术而是责任界面:出了问题,供应商说是安装不当,安装方说是设备缺陷,扯皮能让项目停摆。这个案例用“三段协作模式加基线数据留档”把界面钉死:安装按图纸施工并影像留存,调试数据实时回传双方确认,关键基线数据双方签字。28天一次验收通过,靠的是把每一步的责任用数据锁住。
FIELD · SCHH-2026供应商派人到四川的差旅与工时成本高、周期长,多数外地供应商倾向“发货加远程指导”。本地服务方按图纸施工、供应商远程把关,双方成本都最优。但界面必须清楚:我们严格按供应商图纸与技术要求施工,任何偏离先报备确认,不擅自变更,这是远程协作能成立的前提。
FIELD · SCHH-2026极其重要,这是本案例最值得学的一招。设备投运后出问题,是安装不当还是设备缺陷?没有基线数据就是各说各话。水平度、对中值、接线核对这些安装阶段的原始数据一旦签字留档,日后任何责任争议都有据可查。我们做安装服务,基线数据表是标准交付物,不为别的,就为让客户手里有凭据。
