DIAGNOSIS FLOW · SCHH-2026
从勘查到回访,每一步都有明确动作与交付物;客户可照此监督我们的作业。
蹲点测数据:电流、温度、振动、节拍、停机记录一次收齐,先有事实再有判断。
三步法与机电二分法定位根因,区分偶发与劣化型,出具诊断结论。
处理方案、工期、费用与验收口径一次讲清,修/改/换给经济性对比。

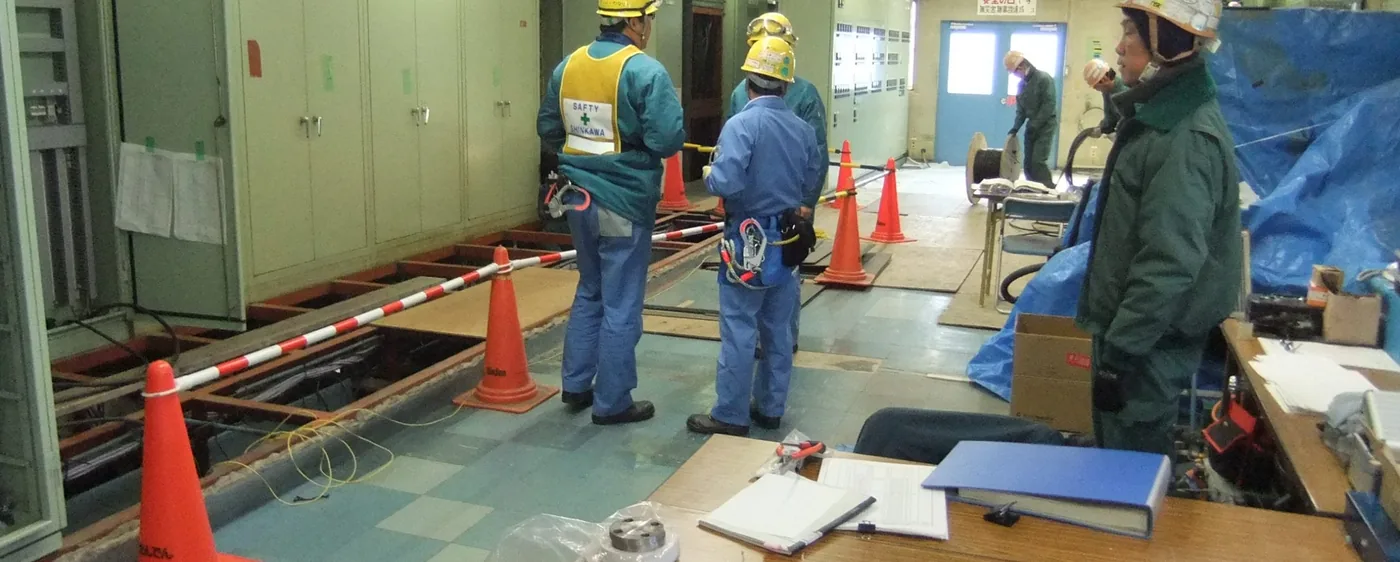

与生产计划对齐停机窗口,备件与工具前置,不让设备等人。
间隙、扭矩、对中数据逐项记录并双方确认,无记录不进入下道工序。
空载查异响温升振动、负载查出力曲线;精度对照出厂标准与工艺要求复测。
图纸、点检表、基线数据、润滑卡片入档;操作人员考核合格才算交付。
三个月跟踪验证不复发;运行数据反哺维保策略,方案随状态进化。
故障不会自己说话,但数据会。以下是我们带队攻坚时坚持的分析路径。
FIELD · SCHH-2026以下标准作为我们作业与验收的技术依据(引用时以现行有效版本为准)。
验收不是走形式,是对数据的确认。这五条是我们对自己的硬约束。
把口径先讲清,合作才不扯皮。
三层:空载查异响、温升、振动;负载查出力曲线与节拍;精度对照出厂标准与工艺要求复测。数据逐项记录、双方签字,记录不全不算交付。
算经济账:设备残值、故障停机损失、改造与更换投入折算到同一张表,给出三套方案与回收周期,由厂里拍板。我们不推最贵的,只推算得过来账的。
坏了再修是救火,停机时间由故障说了算;预防性维护按设备状态与历史故障数据把点检、润滑、精度调校排进日历,让故障发生在计划停机窗口里。坚持做三个月的厂,非计划停机普遍降一半以上。
外地供应商发往四川各地工厂的设备,我们承接落地安装与在线调试;云贵渝存量工厂由南充常驻工程师按排程出差,流程、记录与验收口径与大本营一致。
方法论解决“怎么想”,工艺标准解决“怎么做”。这八条是我们每次进场都执行的硬要求,不因为工期紧、不因为客户催而打折。
现场经验里,相当比例的轴承、链条、齿轮与液压故障,根子都在润滑:不是没打油,而是打错了、打多了、打晚了。润滑管理做得好,能省下大量大修钱。
温度范围、负载性质、转速、粉尘与潮湿程度、有无腐蚀介质,每一项都影响油品选择。饲料厂、生物颗粒厂的高温高粉尘工况,与污水处理厂的潮湿腐蚀工况,用油逻辑完全不同。照搬厂家手册的通用推荐,在特殊工况下常常失灵。
润滑脂加多了,搅动生热导致温升,密封件被挤出失效,旧脂带着磨粒排不出去。我们按轴承型号与转速计算加注量,以旧脂排出或油位刻度为判据,并把加注量写进润滑卡片,让班组照着做而不是凭手感。
同样一台风机,在清洁车间与在粉尘车间,换油周期可能差三倍。我们按现场工况与油样状态定周期,运行一段时间后根据实测数据修正,把周期从“抄来的”变成“算出来的”。
液压故障大部分与油液污染有关。按 ISO 4406 判定清洁度等级,据此决定过滤、换油或冲洗;加油口、呼吸器、滤芯更换这些细节做到位,比换昂贵的油品更有效。
每个润滑点一张卡片:油品牌号、加注量、周期、上次执行日期、执行人、异常情况。卡片随设备档案移交,换人不丢信息。点检表上全是勾、现场却拦不住问题,多半是因为表上没有可判定的数值。
我们把加注方法、判据和常见错误交代给操作与保养人员,包括怎么看油位、怎么判断脂是否变质、什么征兆要报修。人走了标准还在,这才是润滑管理真正落地的样子。
相关现场记录见技术经验与案例:《一条生物颗粒线的润滑革命:环模轴承寿命从40天到9个月》《污水处理厂曝气风机维保:腐蚀工况下的油品与周期重构》。
前面讲了流程与验收,这里补充几个更具体的问题,多数是合作过的工厂实际问过的。
靠仪器拿数据,靠经验解释数据。振动仪、红外测温仪、绝缘测试仪、激光对中仪这些随车配置,先测后判;经验的作用在于知道该测哪里、数据意味着什么、下一步查什么。只听声音就下结论的做法我们不采用:异响听频谱而非听经验,轴承特征频率不会骗人。
偶发且无记录的故障,先让它自己留证据:加装数据捕捉,记录错误计数、电压波动、扫描周期、温度曲线与动作时序,等它再犯一次。这类问题急不得,但一旦拿到数据,定位往往比想象快。我们有连续查七天最终定位到一根屏蔽层的记录。
先补图纸再动手。现场测绘电气线路、核对端子与元件、补齐机械基准数据(间隙、配合、行程、扭矩),形成设备档案。测绘本身也是排查过程,很多隐患在测绘时就发现了。交付时图纸与档案一并移交,后续维护不再抓瞎。
把功夫下在停机之前。勘查、诊断、方案、备件与工具准备全部前置,停机窗口内只做必须停机的工序;关键数据记录用预制表格,现场填不费时。工期紧不是省略验收的理由:可以压缩等待,不能压缩记录与试车。
算法很简单:一次非计划停机的损失(停产、加班赶工、品质报废、交期违约)通常远高于全年预防维护投入。我们不做笼统承诺,做法是把您过去一年的停机记录调出来,按故障类型算清哪些可以预防、预防成本多少、预期减少多少停机,用您自己的数据算这笔账。
多数要改一点,所以我们把培训算在交付里。安全联锁、报警提示、参数设定这些变化,必须让操作与保养人员理解为什么改、怎么用、什么征兆要报修。操作人员考核合格才算交付。设备改好了人不会用,等于没改。
该换的时候会说,但一定算账。设备残值、故障停机损失、改造投入与更换投入折算到同一张表,给三套方案与回收周期。有十年老线我们用成本对比表说服老板修的,也有建议换的。判断标准是回收周期与可靠性要求,不是我们的工作量。
全部给您。检修记录、检测数据、图纸点表、点检表、润滑卡片、验收报告一次交齐,缺项视为未交付。我们留存的副本仅用于后续维保的连续性判断,不用于其他客户、不对外披露。
