FIELD · SCHH-2026这类作业我们在现场坚持的关键控制点与验收口径——标准先行、数据说话,客户可照单监督。
单点服务解决单点问题,模块联动才解决系统性问题。本模块与以下模块直接协同:
设备从外省发往西南的工厂,最常见的困境不是设备本身,而是落地环节的断档。下面这些情况,我们都接过。

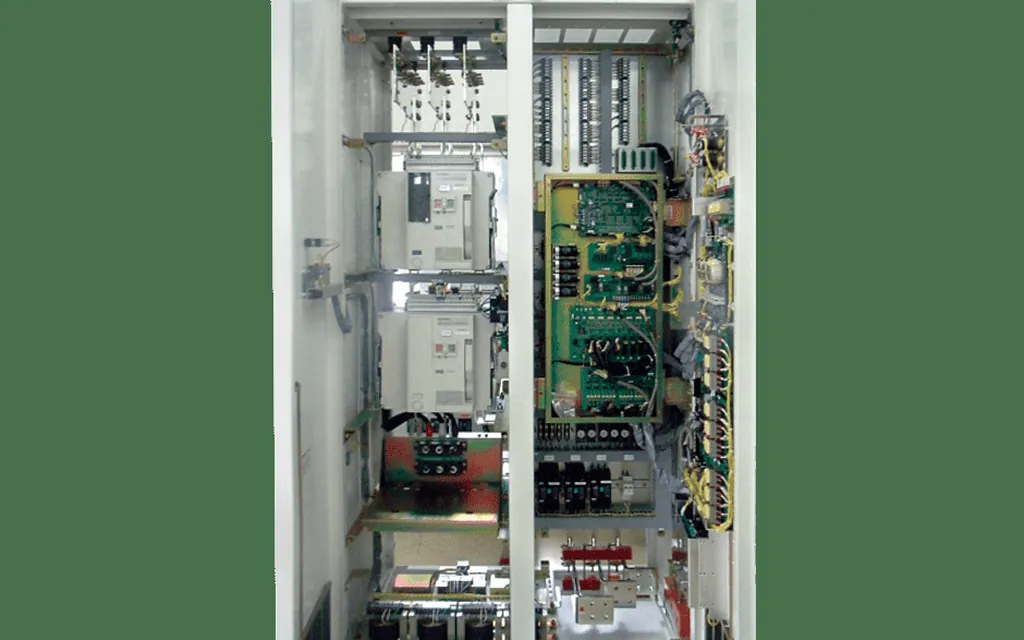

设备到了厂里,供应商的调试工程师档期排到一个月后,产线干等。我们用“供应商远程 + 我们现场”的协作模式接手:机械组装、电气接线、基础调试我们做,参数设定与工艺联调由供应商远程指导,不让产线等档期。
部分设备商的报价不含安装调试,或者到西南的差旅成本太高。厂里的机修工能干活但没装过这类设备,照着说明书装心里没底。我们按设备技术文件做规范化安装,装完的数据留档,出问题责任也说得清。
一条线由几家供应商的设备拼成,各管一段、接口没人管。我们做落地总集成:基础与布局放线、设备就位与找平、动力接口对接、单机调试到联动调试,把界面责任理清,不让几家供应商互相推。
车间改造、厂房搬迁、设备调拨,拆的时候没标记、装的时候装不回原来的状态。我们在拆解前做状态记录与标记,安装后按原精度标准复测,搬迁前后的数据对比留档,设备搬完性能不缩水。
新设备到货验收只点数量、看外观,等投产才发现精度不达标、动作不到位,再找供应商扯皮就难了。我们做开箱检验、安装过程检验与投运验收检验,按技术文件逐项核对,验收数据双方签字,问题在验收阶段就解决。

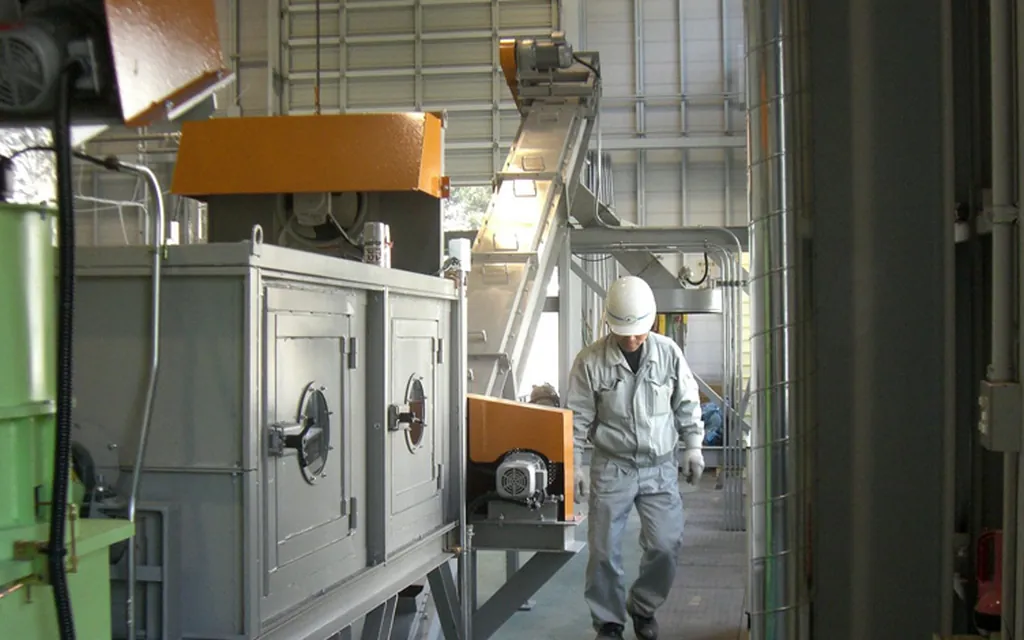

设备基础施工配合、动力管线接驳、临时用电布置、专项吊装就位,这些活零散但专业性强。我们按项目承接现场施工与技术支持,也可按天或按周提供驻场工程师。
装调不只是把设备立起来接上电。投运第一天建立的数据,是这台设备往后几年维护的参照基线。

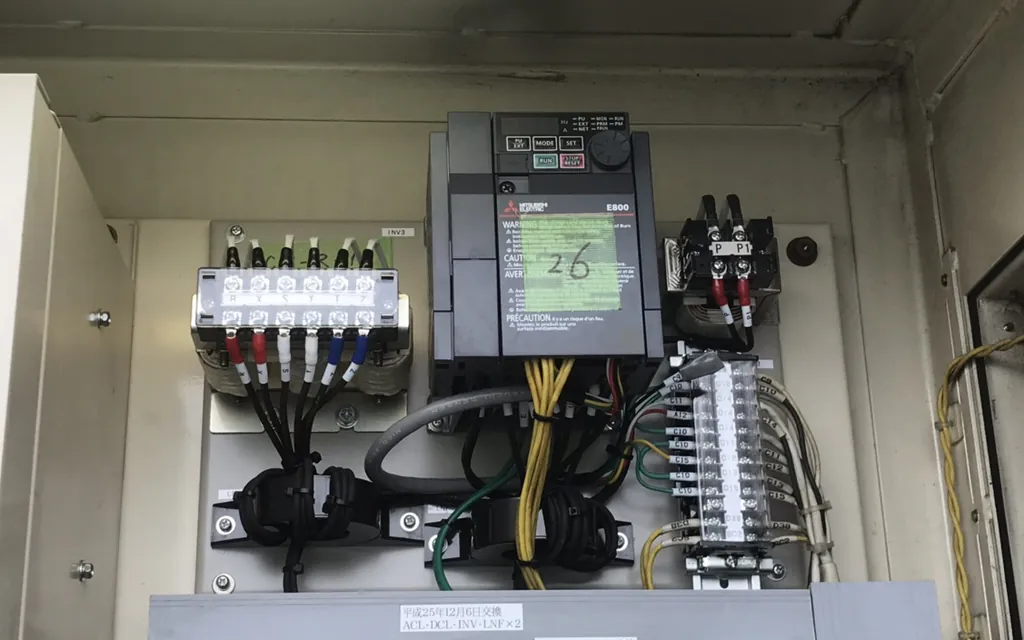

界面事先划清:设备本身的设计与制造质量问题由供应商负责,我们协助取证与沟通;安装工艺问题(就位精度、接线、紧固、调试操作)由我们负责。装调过程的关键数据双方签字留档,出了问题是哪一环,数据会说话。
多数供应商愿意远程配合——这比派工程师出差省钱。我们把现场条件准备好:通讯工具、参数界面拍照、视频连线,让远程指导高效进行。确实不配合的,我们基于技术文件独立完成基础调试,并把无法完成的部分(如加密参数)书面列明,由您与供应商交涉。
按项目报价:根据设备数量、复杂程度、工期与人员配置核算,方案里写清总价与包含内容;也可按天计费用于临时性技术支持。差旅按实际发生计入报价,事先写清,不事后追加。
可以无缝衔接。装调阶段建立的档案与基线数据直接进入维保体系,新设备投产头三个月的磨合期保养由我们跟进——参数调到位、操作教会、点检排进日历。从装调到维保一家负责,数据不断档,责任不推诿。
